Zaman çizelgesi

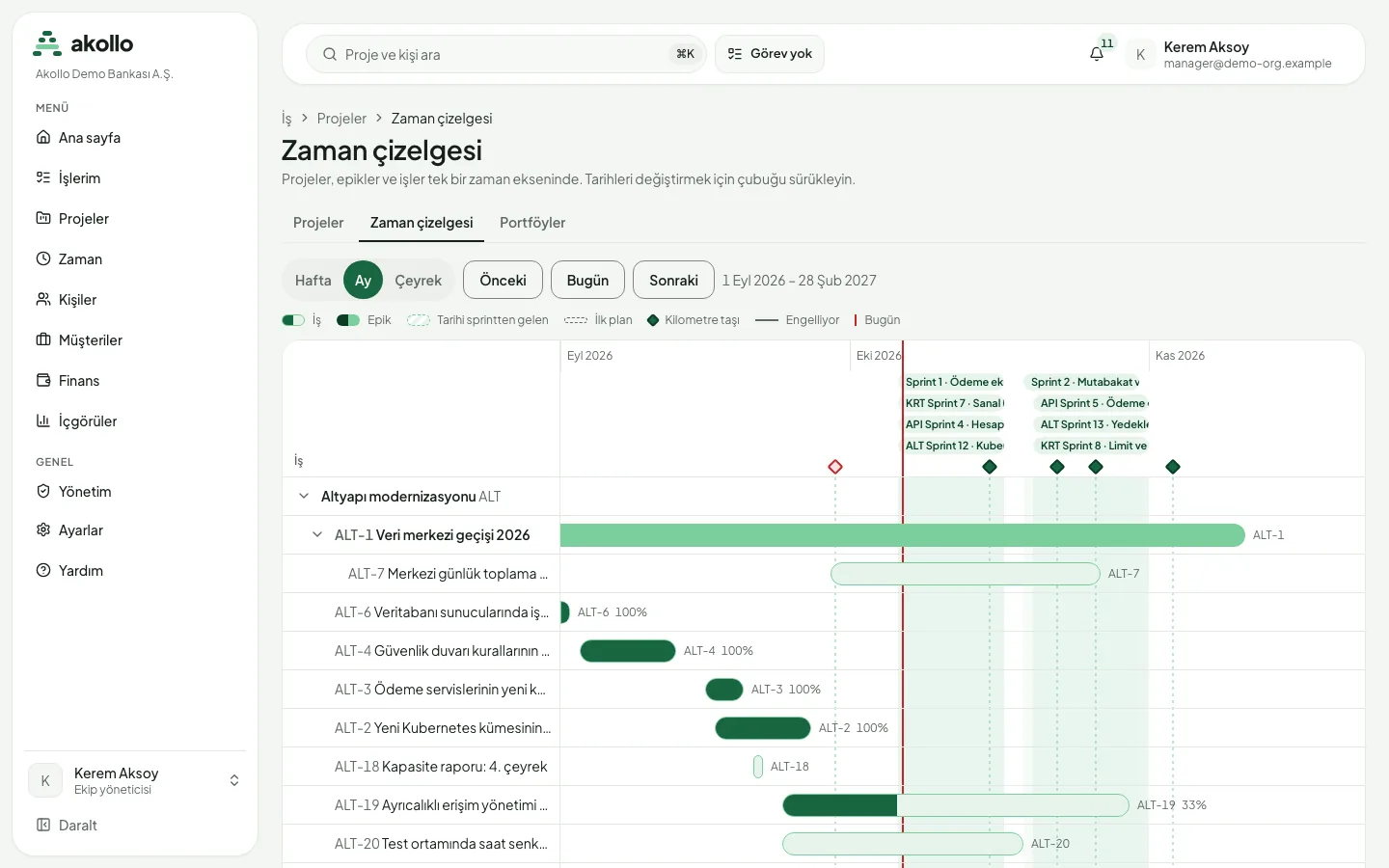

Zaman çizelgesi projeleri, epikleri ve bunların altındaki işleri tek bir zaman ekseninde çubuklar hâlinde gösterir. Hangi işin ne zaman yapılacağını, hangi işin hangisini beklediğini ve planın ilk hâlinden bu yana nasıl değiştiğini bir bakışta görürsünüz.
Nerede bulunur
- Projeler › Zaman çizelgesi, açabildiğiniz tüm etkin projeleri epikleri ve işleriyle birlikte gösterir.
- Bir projenin içinde Zaman çizelgesi sekmesini açıp Yol haritası’nı seçin. Yanındaki Çizelge, kritik yolu da gösteren ayrıntılı plandır.
Çizelgeyi okumak

- Her satır bir proje, epik ya da iştir. Altındakileri göstermek ya da gizlemek için satırın yanındaki oku kullanın.
- Çubuk, işin başlangıç tarihinden bitiş tarihine kadar uzanır. Yalnız bir tarihi olan iş bir günlük çubukla gösterilir.
- Tarihi olmayan ama bir sprintte yer alan iş sprintin tarihlerini alır. Bu çubuk taralı görünür; tarihlerin tahmini olduğunu buradan anlarsınız.
- Hiç tarihi olmayan işte Tarih yok etiketi görünür.
- Çubuğun dolu kısmı işin ne kadarının bittiğini gösterir: epikte biten alt işlerin oranı, diğer işlerde kontrol listesi, o da yoksa işin durumu.
- Bir ok, bir işi engellediği işe bağlar.
- Sprintler üstte şerit olarak görünür. Kilometre taşları baklava biçimindedir; kaçırılan kilometre taşı kırmızıdır.
- Kırmızı çizgi bugünü gösterir.
- Çubuğun altındaki kesikli çizgi işin ilk planıdır: işe ilk tarih verildiğinde sahip olduğu tarihler. Tarihler o günden bu yana değiştiyse görünür.
Ölçek ve zamanda gezinme
Hafta, Ay ya da Çeyrek ölçeğini seçin. Önceki ve Sonraki aralığı kaydırır, Bugün geri getirir. Seçiminiz sayfa adresinde saklandığı için bağlantıyı başkalarıyla paylaşabilirsiniz.
Tarihleri değiştirmek
İşi kaydırın
Çubuğu sürükleyerek işi kaydırın. Yalnız başlangıç ya da bitiş tarihini değiştirmek için çubuğun ucundan tutup çekin.
Ya da klavyeyi kullanın
Bir çubuğu seçin, sol ve sağ ok tuşlarıyla bir gün kaydırın. Shift’e basılı tutarsanız yalnız bitiş tarihi değişir. Yukarı ve aşağı ok bir sonraki satıra geçer, Enter işi açar.
Sonucu kontrol edin
Yeni tarihler hemen kaydedilir. Değişikliğe izin verilmezse çubuk eski yerine döner ve kısa bir mesaj nedenini açıklar.
Tarihleri yalnız düzenleme yetkiniz olan işlerde değiştirebilirsiniz. Arşivlenmiş ya da kilitli projelerdeki işler ve az önce başka birinin değiştirdiği işler taşınmaz. Destek oturumuyla giren kişiler çizelgeyi görür ama değiştiremez.
Plan ve kritik yol

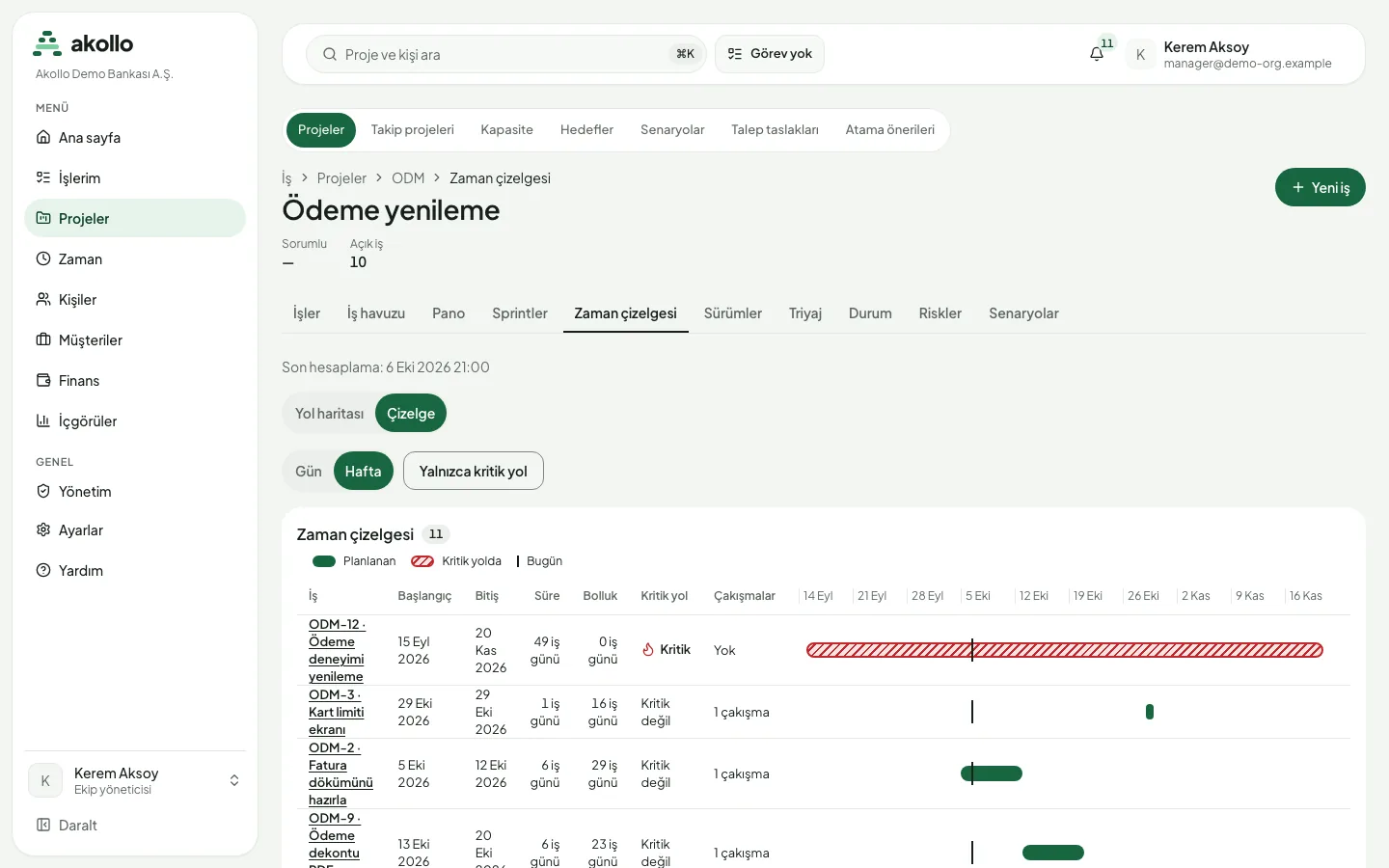

Projenin Çizelge görünümü hesaplanan planı tablo olarak gösterir: iş, başlangıç, bitiş, süre, bolluk, işin kritik yolda olup olmadığı ve çakışma sayısı. Geniş ekranda tablonun yanında çubuklar da çizilir. Gün ya da Hafta ölçeğini seçebilir, Yalnızca kritik yol ile yalnız kritik işleri gösterebilirsiniz. Plan pazartesiden cumaya iş günleriyle hesaplanır ve birkaç dakikada bir kendiliğinden yenilenir.

Bolluk, bir işin projenin bitiş tarihini geciktirmeden kaç iş günü kayabileceğini gösterir. Bolluğu olmayan işler kritik yolu oluşturur: bunlardan biri kayarsa projenin bitiş tarihi de onunla birlikte kayar. Bu nedenle bir teslim tarihi risk altındaysa önce kritik yola bakılır.
Bağımlılık iki işi birbirine bağlar. Her bağımlılığa iş günü cinsinden öne alma ya da gecikme eklenebilir; farklı projelerdeki işler de bağlanabilir:
| Bağımlılık | Anlamı |
|---|---|
| Bitişten başlangıca | İkinci iş, birincisi bittikten sonra başlar |
| Başlangıçtan başlangıca | İkinci iş, birincisi başladıktan sonra başlar |
| Bitişten bitişe | İkinci iş, birincisi bittikten sonra biter |
| Başlangıçtan bitişe | İkinci iş, birincisi başladıktan sonra biter |
Döngü oluşturacak bir bağımlılık kabul edilmez. Çakışmalar listesi öncülünden önce başlayan, kilometre taşından ya da sürümünden sonra biten, sprint aralığının dışına taşan ya da tarih kısıtını bozan işleri gösterir.
Planı düzenleyebilen kişiler bir işin planlama biçimini, süresini, tarih kısıtını, öncüllerini ve ardıllarını zaman çizelgesinden değiştirir. Her değişiklik önce önizlenir:
Planın tüm kuralları için Planlama ve teslim sayfasına bakın.
Sınırlar
Tek görünüm en fazla iki yılı ve en fazla 2.000 işi gösterir. Daha fazlası varsa tek bir proje açın ya da daha kısa bir aralık seçin.
Sık sorulan sorular
İşin kendi tarihleri yok ama bir sprintte yer alıyor; bu yüzden sprintin tarihlerini alır. Tarama, tarihlerin tahmini olduğunu gösterir.
İşin ilk planıdır: işe ilk tarih verildiğinde sahip olduğu tarihler. Yalnız tarihler o günden bu yana değiştiyse görünür.
Değişikliğe izin verilmedi; örneğin işi düzenleme yetkiniz yok, proje arşivlenmiş ya da kilitli veya iş az önce başka biri tarafından değiştirildi. Kısa bir mesaj nedenini açıklar.
Bolluğu olmayan işler. Bunlardan biri kayarsa projenin bitiş tarihi de kayar. Yalnız bu işleri görmek için Çizelge görünümünde Yalnızca kritik yol seçeneğini kullanın.
Tek görünüm en fazla iki yılı ve 2.000 işi gösterir. Tek bir proje açın ya da daha kısa bir aralık seçin.
Planlama ve teslim
İş havuzu, panolar, sprintler, sürümler, kilometre taşları, senaryolar, hedefler, durum güncellemeleri ve riskler işi sıralamanıza ve teslimi izlemenize yardım eder.
Zaman ve görevler
Akollo’da ölçülen süre seçili göreve sayılır. Görev seçimi, gün ve çizelge incelemesi, istisnalar, düzeltmeler ve onaylar bu sayfada.
